Schroefinjectiepalen voor een nieuw onderstation
Op het TenneT-terrein in Oostzaan werkt KFT aan de fundering van een nieuw onderstation voor het elektriciteitsnet. Dat doen we in opdracht van Qirion en samen met hoofdaannemer K. Dekker.
Het werk in fasen
Het gaat om 316 schroefinjectiepalen, met diameters van Ø 114 mm, Ø 139 mm en Ø 168 mm. Samen vormen die palen de basis voor een belangrijk stuk energie-infrastructuur. Het werk loopt in fasen: eerst het plaatsen van de palen, daarna het afwerken van de paalkoppen voor de volgende bouwstap.
Waarom schroefinjectiepalen

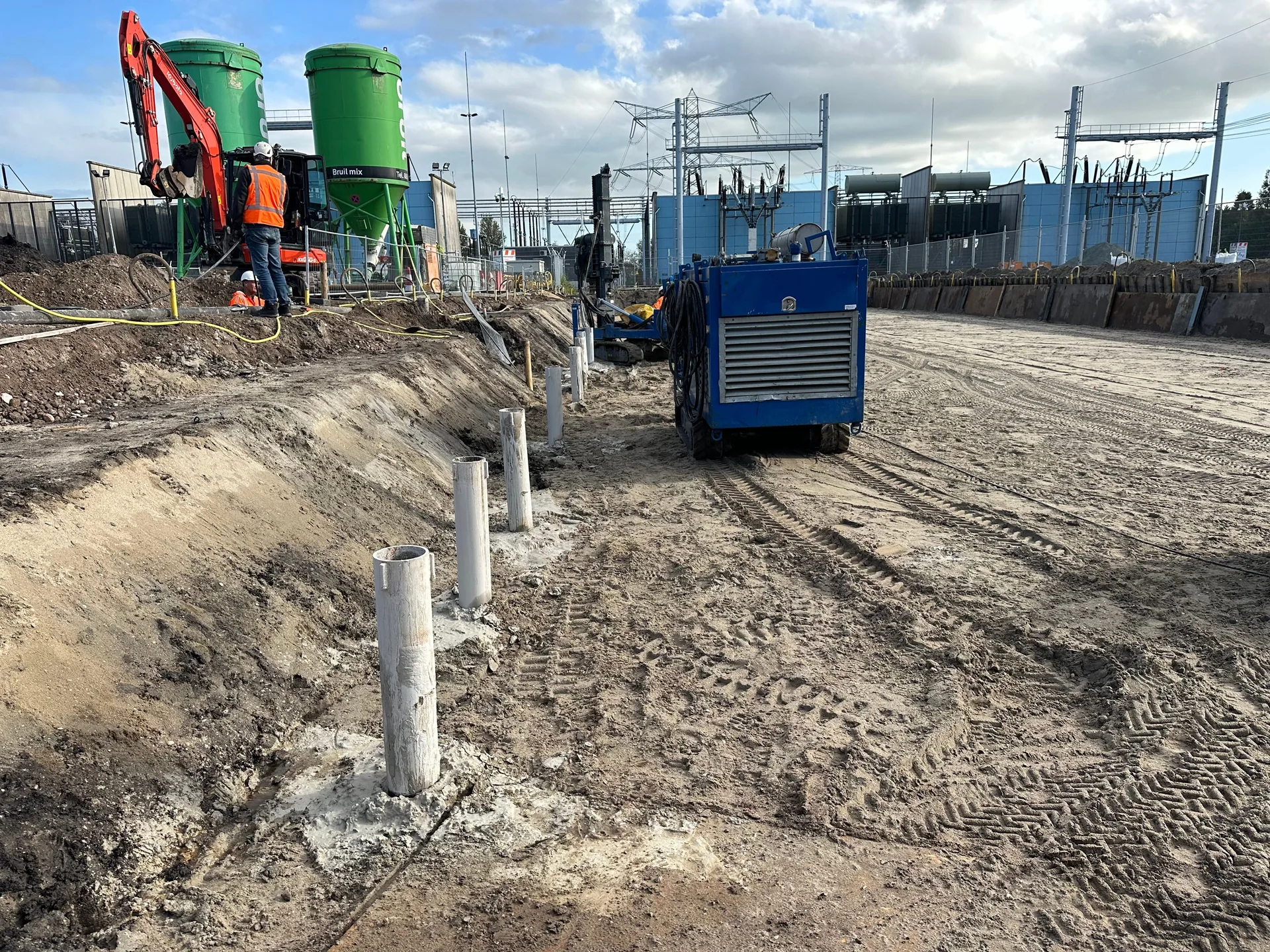

Deze funderingstechniek biedt veel stabiliteit en past bij de bodemgesteldheid op deze locatie. Bij een schroefinjectiepaal wordt een stalen buispaal ingeschroefd terwijl groutmortel onder druk wordt meegevoerd.
Het inbrengen gebeurt trillingsarm. Op een terrein met hoogspanningsmasten en bestaande installaties telt dat zwaar.

De voortgang
Het plaatsen van de palen ligt op planning. Dat komt door de zorgvuldige uitvoering van ons team en de nauwe samenwerking met BHP Funderingstechnieken B.V.

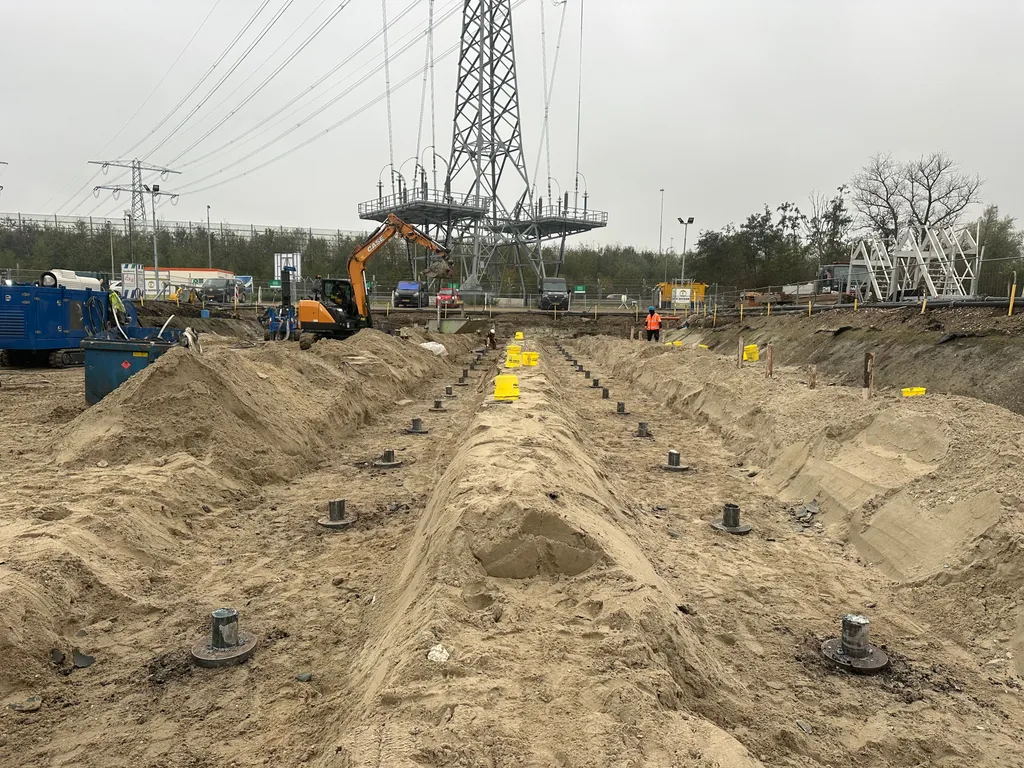

Inmiddels zijn diverse palen op hoogte afgeslepen, voorzien van kopplaten en vrijgegraven, klaar voor de volgende bouwfase. Op de foto’s zijn die paalkoppen met kopplaten in de uitgegraven sleuven te zien.
Samenwerking en precisie
De goede voortgang komt van de samenwerking, een strakke planning en het vakmanschap van alle betrokken partijen. Paal voor paal werken we naar de afronding van deze fundering toe.
